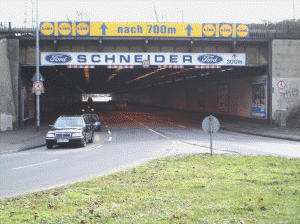

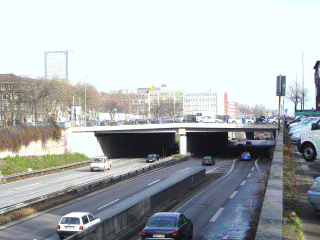

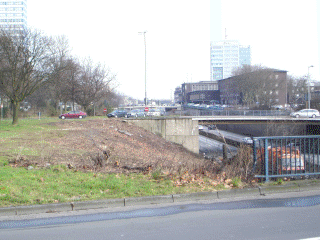

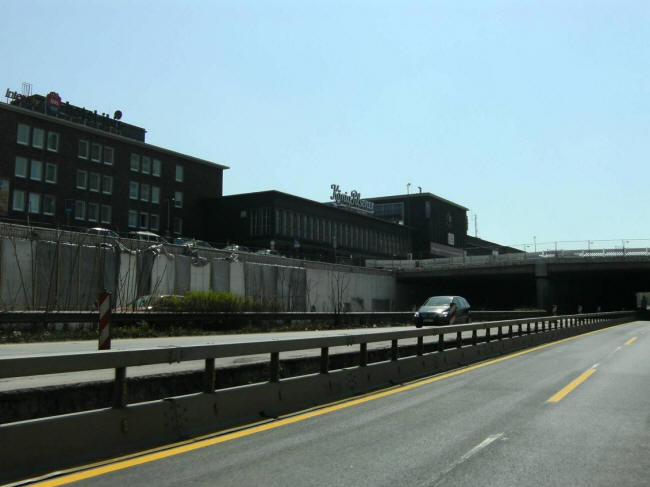

|
		Vorhandene Situation


  Ausbau der A59 im
		Hauptbahnhof-Bereich offiziell gestartetBei strahlendem Sonnenschein haben heute (Freitag, 3. April 2009) Ministerialrat Stefan
		Strick vom Bundesverkehrsministerium, Landesverkehrsminister Lutz Lienenkämper, Oberbürgermeister Adolf Sauerland und
  Ralf
		Pagenkopf, Geschäftsführer von Straßen NRW, auf den berühmten roten
		Knopf gedrückt, um damit eine Schlagramme in Gang zu setzen. Stefan Strick vom Bundesverkehrsministerium, Oberbürgermeister Adolf
		Sauerland, Landesverkehrsminister Lutz Lienenkämper und Straßen-NRW-Chef
		Ralf Pagenkopf mit dem roten Knopf vor der Ramme
 Die Ramme übernahm die Funktion des symbolischen Spatens. Damit wurden
		die Arbeiten an der Verbreiterung auf sechs Spuren des 2,3 Kilometer
		langen Stücks der Autobahn A 59 zwischen den Anschlussstellen
		Duisburg-Duissern und Duisburg-Hochfeld offiziell begonnen. Hauptmerkmal
		dieses Bauabschnitts wird ein 300 Meter langer nach Duisburgs
		berühmtesten Sohn benannter "Mercator"-Tunnel sein. Die gesamte Maßnahme
		wurde vom Landesbetrieb Straßen NRW mit 103,6 Millionen Euro
		veranschlagt.
 Oberbürgermeister Sauerland und Minister Lienenkämper nahmen keine
		Spaten in die Hand, sondern steuerten eine Ramme fern
 Fertigstellung soll spätestens Anfang 2012 erfolgen. "Von diesem
		Bauprojekt werden Duisburg und die gesamte Region profitieren", betonte
		der neue Landesverkehrsminister Lutz Lienenkämper. "Für Duisburg
		bedeutet die Verbreiterung der A 59 weit mehr als die notwendige
		Anpassung der Autobahn an das gestiegene Verkehrsaufkommen. Insbesondere
		die mit der Maßnahme vorgesehene Abdeckung der Fahrbahnen bietet der
		Stadt endlich die Gelegenheit, den Bahnhofsvorplatz mit der Königstraße
		zu verknüpfen und ihn städtebaulich aufzuwerten", freute sich
		Oberbürgermeister Adolf Sauerland.
 Duisburg, 15. November
		2007 - Der Rat der Stadt hat mit der DS 3974 v. 15.05.2002 der Planung
		und dem Ausbau der A 59 zwischen den Anschlussstellen Duisburg-Duissem
		und Duisburg-Hochfeld zugestimmt. Die seinerzeit ausgearbeitete
		Planungsvariante war Grundlage für das Planfeststellungsverfahren, das
		mit dem Planfeststellungsbeschluss vom 22.02.2006 abgeschlossen werden
		konnte. Hiermit liegt die planungsrechtliche Grundlage für den Ausbau
		der Autobahn, der Anschlussstellen sowie der betroffenen städtischen
		Straßen vor.Auf dieser Grundlage wurden zwischenzeitlich die Ausbauplanungen sowie
		die
 Zuwendungsanträge (Förderrichtlinien Stadtverkehr — FäR1-Sta) für die
		Südtangente (L
 60/AS Zentrum) sowie die Anschlussstelle Hochfeld bei der
		Bezirksregierung gestellt. Für die
 Förderung des Antrages Südtangente (L 60/AS Zentrum) liegt eine
		Einplanungsmitteilung
 des Fördergebers zur Bewilligung des Antrages im laufenden Jahr vor.
 Diese Beschlussvorlage legt den Ausbau der städtischen Straßen fest. Im
		Hinblick auf den Bau ist beabsichtigt, dass der Landesbetrieb Straßen in
		Verbindung mit der Realisierung der Autobahn hierfür die Federführung
		für den Bereich der AS Zentrum / Südtangente (L60) übernimmt. Unter
		anderem hierfür ist der Abschluss einer Baudurchführungsvereinbarung
		notwendig.
 Für den Ausbau der Autobahn liegt dem Landesbetrieb Straßen ein vom
 Bundesverkehrsministerium genehmigter Entwurf vor, auf dessen Grundlage
		zur Zeit die
 Ausbauplanung erstellt und die Ausschreibung vorbereitet wird.

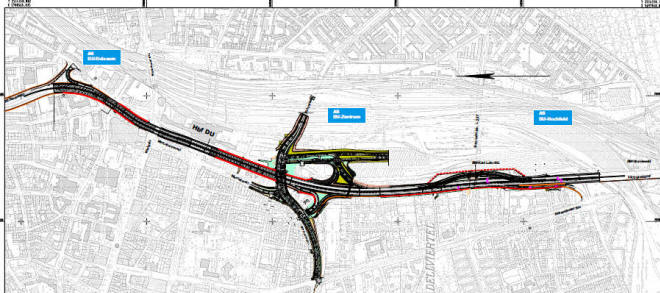

 2. Geplanter Ausbau
 Auf der Grundlage des rechtskräftigen Planfeststellungsbeschlusses zum
		Ausbau der A 59 gliedert sich der gesamte umzubauende Bereich in mehrere
		Einzelabschnitte bzw.
 Maßnahmenteil
 a. Straßenzug Kolonie-/Mercatorstraße (von ca. 80 m Rückbau Tunnel
		Koloniestraße bis Düsseldorfer Straße)
 b. Anbindung der Mercatorstraße (Haus Nr. 82 — 100) an den Straßenzug
		Kolonie /Mercatorstraße
 c. Haupterschließungsmagistrale Güterbahnhofsgelände von Koloniestraße
		bis ca. 180 m südlich der Autobahnabfahrt der A59 (aus Fahrtrichtung
		Süd)
 d. Sonstige Baumaßnahmen, u.a.
 - Parkplatzfläche Einmündungsbereich Mercator-/ Koloniestraße
 2.1 Motorisierter
		IndividualverkehrDie Planung berücksichtigt über die Abwicklung der derzeit vorhandenen
		Verkehrsmengen hinaus insbesondere die zukünftige Entwicklung der
		ehemaligen Güterbahnhofsflächen. Hieraus resultiert letztlich die
		Dimensionierung der jeweiligen Knotenpunkte und die notwendige Anzahl
		der einzelnen Fahrspuren sowie die vor den jeweiligen Lichtsignalanlagen
		notwendigen Aufstellspuren zur Sicherung der Abbiege- bzw.
		Fahrbeziehungen.
 Die einzelnen Fahrspuren, die bituminös ausgebaut werden, weisen im
		Bereich der städtischen Straßen eine jeweilige Breite von 3,25 m auf.
		Die einzelnen Fahrbeziehungen werden im Vergleich zur vorhandenen
		Situation in vollem Umfang aufrecht erhalten. Ein Linkseinbiegen von der
		Mercatorstraße in die Cecilienstraße wird auch zukünftig möglich sein.
		Darüber hinaus wird sich die Anbindung des „Bifunda“ — Geländes sowie
		der unmittelbar angrenzenden Freifläche gegenüber der vorhandenen
		Situation nachhaltig verbessern und eine städtebauliche Entwicklung auf
		dem noch unbebauten Flächenareal ermöglichen.
 Die unmittelbare Zufahrt aus der Autobahnausfahrt (Fahrtrichtung Süd) in
		die Kölner Straße wird durch den Ausbau einer kleineren, durch Hochbord
		eingefassten Fläche im Rahmen des Möglichen unterbunden, um zu
		verhindern, dass Verkehre unmittelbar in den Bereich Deliviertel geführt
		werden. Ebenso ist ein Linkseinbiegen in die Kölner Straße aus
		westlicher Richtung zukünftig nicht mehr möglich.
 Die Erreichbarkeit der vorhandenen Tankstelle der Fa. Eller Montan
		(Ostseite) wird durch eine zusätzliche Linksabbiegespur für Verkehre aus
		östlicher Richtung sichergestellt.
 Der Ausbau der Koloniestraße berücksichtigt in einem ersten Schritt und
		im Hinblick auf die zur Zeit nicht absehbare Entwicklung der Flächen um
		den Hauptbahnhof die Anbindung an den bestehenden Straßenausbau, um die
		Erschließung der Flächen des südlichen Hauptbahnhofbereiches (Zufahrt,
		Parkplätze, BGS, etc.) zu sichern. Je nach städtebaulicher Entwicklung
		dieses Bereiches sind hier zukünftig ggf. bauliche Anpassungen
		notwendig.
 Durch die Führung der Fahrbahn der Mercatorstraße in Höhe Haus Nr. 100 —
		104, die hier von der bestehenden Bebauung deutlich abrückt, entsteht
		eine Fläche, die mit 13 Parkplätzen die Situation für den ruhenden
		Verkehr in diesem Bereich verbessert. Ebenfalls für die Belange des
		ruhenden Verkehrs ist — gegenüber der heutigen Situation — ein
		Parkstreifen an der Mercatorstraße ( von Kölner Straße bis Düsseldorfer
		Straße) vorgesehen, der etwa 17 Kraftfahrzeugen Platz bietet.
 2.2 Radverkehr
 Der Radverkehr wird entlang der Hauptverkehrsstraßen in der
		Ausbauplanung durchgängig in Form eines 2,0 m breiten Radweges zzgl.
		eines Sicherheitsstreifen zum fließenden Verkehr berücksichtigt.
 Besondere Bedeutung
		kommt der Fuß- und Radwegbrücke im Bereich der Kölner Straße zu. Da der
		Fuß- und Radverkehr im Zuge der zukünftigen städtebaulichen Entwicklung
		des ehemaligen Güterbahnhofsgeländes aus dem zentralen City-Bereich (Deliviertel)
		erhebliche Umwege durch die Nutzung der Radverkehrsanlagen entlang der
		Hauptverkehrsstraßen nehmen müsste, ist die vorgesehene Brücke von hoher
		Bedeutung, um hier eine alternative, attraktive und deutlich
		verkehrssicherere Lösung für den Radfahrer zu schaffen.Gleiches gilt für die Fuß- und Radwegbrücke über die A 59 in Höhe der
		Günterstraße, deren
 Realisierung in zeitlicher Hinsicht jedoch an die weitere Entwicklung
		der Flächen südlich des
 Hauptbahnhofes gekoppelt sein wird.
 2.3 Fußgängerverkehr
 Die Abwicklung des Fußgängerverkehrs erfolgt über ausreichend
		dimensionierte Gehwege, die eine Breite von mindestens 2,0 m aufweisen.
		Im Bereich entlang der Mercatorstraße (ehemalige
		Bergisch-Märkische-Hochfeldbahn) zwischen Düsseldorfer Straße und
		Autobahnauffahrt (Fahrtrichtung Süd) wird ein 4,0 m breiter kombinierter
		Fuß- und Radweg — durch einen Grünstreifen von der Fahrbahn abgesetzt —
		vorgesehen.
 Bauliche und signaltechnische Leitelemente, die mobilitätseingeschränkte
		Personen bzw.
 Menschen mit Behinderungen unterstützen, werden ebenfalls gemäß den
		„Anweisungen für
 den Straßenbau in Duisburg (ASD)“ im Bereich der einzelnen
		Querungsstellen bzw. an
 Lichtsignalanlagen berücksichtigt.
 Die Situation für Fußgänger verbessert sich insbesondere durch den
		Teilrückbau des Tunnels im Verlauf der Koloniestraße. Inwieweit die
		Aufhebung der Sperrung für Fußgänger in den Hauptverkehrszeiten von 7 —
		9 Uhr sowie von 15 — 19 Uhr vollständig aufgehoben werden kann, ist nach
		Fertigstellung der Maßnahme zu prüfen (vgl. Pkt. 2.7).
 2.4 Öffentlicher Personennahverkehr (ÖPNV)
 Anlagen des ÖPNV werden mit den anstehenden Ausbaumaßnahmen nicht
		tangiert. Lediglich im Bereich der Düsseldorfer Straße sind bauliche
		Anpassungen notwendig, die jedoch die vorhandenen Gleis- und
		Haltestellenanlagen der U 79 nicht unmittelbar betreffen.
 Der vorgesehene Straßenausbau gewährleistet auch zukünftig in jedem Fall
		die Abwicklung des ÖPNV, wenn zugrunde gelegt wird, dass sich mit der
		städtebaulichen Entwicklung des ehemaligen Güterbahnhofs die
		Notwendigkeit neuer oder geänderter Buslinienführungen ergibt
 2.5 Kanalbau
 Eine umfangreiche Neuverlegung bzw. Erneuerung des Kanals ist im Zuge
		des Baues der städtischen Straßen nicht erforderlich. Anpassungsarbeiten
		sowie einzelne Entwässerungstechnische Bauwerke sind im Zuge des
		Autobahnausbaus notwendig. Hierzu zählt beispielsweise der Bau eines
		Pumpwerkes im nordöstlichen Bereich des neuen Brückenbauwerkes, dass
		vorrangig zur Entwässerung der Autobahn dient und das anfallende Wasser
		gedrosselt in das städtische Kanalnetz einleitet.
 2.6 Beleuchtung
 Die Straßenbeleuchtung wird angepasst bzw. ergänzt.
 2.7 Sonstige Maßnahmen
 Die mit der Baumaßnahme erforderlichen Leitungsumlegungen und die
		Neuverlegung von Leitungen erfolgen in enger Abstimmung mit den
		Leitungsträgern. Von besonderer Relevanz sind die durch die
		Flächenfreisetzung des ehemaligen Güterbahnhofsgeländes anstehenden
		Verlegungen der bahnbetrieblichen Leitungen. Hierzu wurde eine
		Kostenregelung mit der DB-Netz AG getroffen. Der durch die
		Planfeststellung zur A 59 festgelegte prozentuale Teil an der
		Gesamtfläche des früheren Güterbahnhofs wurde hierbei der
		Kostenaufteilung zugrunde gelegt

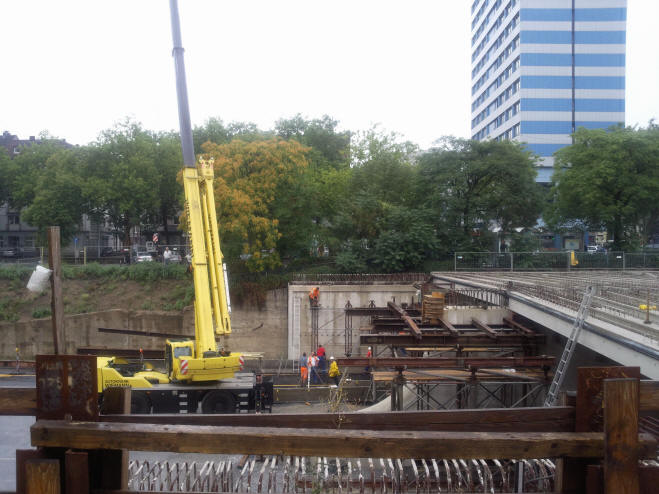

 Der heutige Tunnel im Verlauf der Koloniestraße wird gemäß
		Planfeststellung um ca. 80 m zurückgebaut. Die Straßenneubaumaßnahmen
		mit dem Bau einer neuen Brücke über die A 59 sowie dem Anschluss der
		Hauptmagistralen in Richtung Güterbahnhofsgelände erfordern eine
		Linienführung, die erst ca. 80 m vom vorhandenen westlichen Tunnelportal
		in den Verlauf der bestehenden Koloniestraße überführt werden kann. Um
		die Situation für Fußgänger bzw. Radfahrer zu verbessern — derzeit ist
		der Tunnel zwischen 7 und 9 Uhr und 15 und 19 Uhr für Fußgänger gesperrt
		— ist eine zusätzliche Öffnung ca. 200 m vom heutigen westlichen
		Tunnelportal vorgesehen. Hierzu ist eine gesonderte Vereinbarung
		zwischen der Stadt Duisburg und der DB AG bzw. der Flächeneigentümerin
		erforderlich.
 Der Planfeststellungsbeschluss legt im Bereich der AS Zentrum einige
		Bereiche fest, die die Eingriffe in Natur und Landschaft kompensieren
		werden. Dies ist in erster Linie eine Fläche südlich des
		Einmündungsbereiches Mercatorstraße/Kölner Straße. Ergänzend werden
		vorhandene Fahrbahnbereiche, die zukünftig nicht mehr benötigt werden,
		entsiegelt und begrünt.

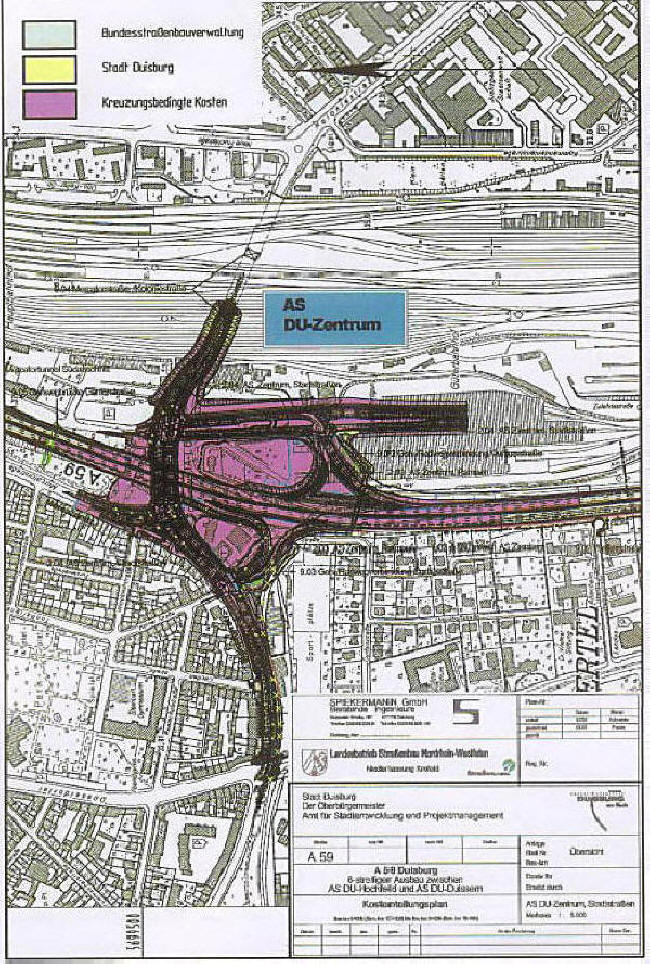

 3. Finanzierung
 3.1. Kosten
 Die Kosten für die Stadt Duisburg ergeben sich aus der
		planungsrechtlichen Grundlage der
 Planfeststellung sowie auf Grundlage einer Kostenteilungsvereinbarung
		zwischen
 Landesbetneb und Stadt..
 Sie setzen sich wie folgt zusammen:
 Grunderwerb 3.677.000 €
 Bauausgaben 37.253.000 €
 40.930.000 €
 davon Anteil der Stadt 23.647.961 € davon zuwendungsfähig 23.621.104 €
 zzgl. Honorare 1.100.000 € davon zuwendungsfähig 426.873 €
 Städt.
 Gesamtkosten 24.747.961 € davon zuwendungsfähig 24.047.977 €
 3.2. Zuwendungen und sonstige Einnahmen
 Die von der Stadt zu tragenden Kosten werden wie folgt finanziert:
 Zuwendungen von 80 % der
 zuwendungsfähigen Kosten
 von 24.047.977 €. 19.238.382€
 Anliegerbeiträge nach KAG 26.857 €
 Erstattung durch Deutsche Bahn AG 123.502 €
 Erstattung durch Stadtwerke DU AG
 und WBD AÖR 442.779 €
 19.831.520€
 Verbleibender Eigenanteil der Stadt 4.916.441 €
 3.3 Anliegerbeiträge
 Beitragsfähig gemäß Kommunalabgabengesetz (KAG) sind die Erneuerung des
		nördlichen
 Gehweges der Mercatorstraße (zwischen Düsseldorfer Straße und neue
		Einmündung der
 Mercatorstraße) sowie die Herstellung von Parkstreifen zwischen
		Düsseldorfer Straße und
 Kölner Straße. Nach KAG können 60 % der beitragsfähigen Kosten durch
 Straßenbaubeiträge für diese Verkehrsanlagen refinanziert werden.
 3.4. Haushaltsauswirkungen
 Der städtische Kostenanteil ist im Vermögenshaushalt 2007 unter
		Maßnahmennummer 66023 veranschlagt (s. Seite 2). Dort wurden bereits in
		Vorjahren Ausgaben von 1.479.827 € geleistet, auf die Einnahmen von
		1.225.502 € entfallen.
 Die weitere Finanzabwicklung ab 2008 erfolgt mit Umstellung des
		Rechnungswesens auf das NKF getrennt nach dem Investitionsanteil
		(Ausgaben für die Schaffung städt. Anlagevermögens) und einem
		konsumtiven Anteil (Ausgaben für Verkehrszeichen,
 Signalanlagen, Kanal, Straßenbeleuchtung, die später in das Eigentum der
		WBD AÖR bzw. der Stadtwerke DU AG übergeben werden).
 Danach entfallen auf
 den investiven Finanzplan
 Ausgaben 21.054.235
 Einnahmen
 Zuwendungen 16.365.263
 Beiträge 26.857
 den Ergebnisplan (konsumtiv)
 Aufwendungen 2.213.899
 Erträge
 Zuwendungen 1.771.119
 Erstattung Eigenanteil 442.779
 Der Bedarf wird bei der Aufstellung des NKF-Haushaltsentwurfes
		berücksichtigt.
 |

			|
		Duisburg,
		22. Februar 2007
		-
		„Gesägt, Getan“ lautet derzeitig das passende Werbeplakat
		im Bereich des Verteilerkreises an der Koloniestraße/Mercatorstraße.
		Gesägt wurde reichlich, um Platz zu schaffen, für den geplanten
		sechsspurigen Ausbau der A 59. Getan wurde bisher noch nichts, aber das
		wird sich ab Mai ändern, um den angestrebten Fertigstellungstermin ca.
		2009 einhalten zu können. Der bisherige Verteilerkreis wird weichen müssen und statt dessen wird
		es zukünftig nur noch eine Brücke geben. Auch die Unterführung
		Koloniestraße (schwarzes Nadelöhr) unter den Gleisanlagen wird sich
		verändern. Eine Verkürzung des Tunnels ist geplant. Diese Maßnahme wird
		möglich, da die darüber liegenden Gleise teilweise nicht mehr von der
		Deutschen Bahn AG benötigt werden. Somit
		können sicherlich auch bald die Verbotsschilder für Fußgänger demontiert
		werden, wenn auch zukünftig noch ein Belüftungs-System vorgesehen wird.
 |
